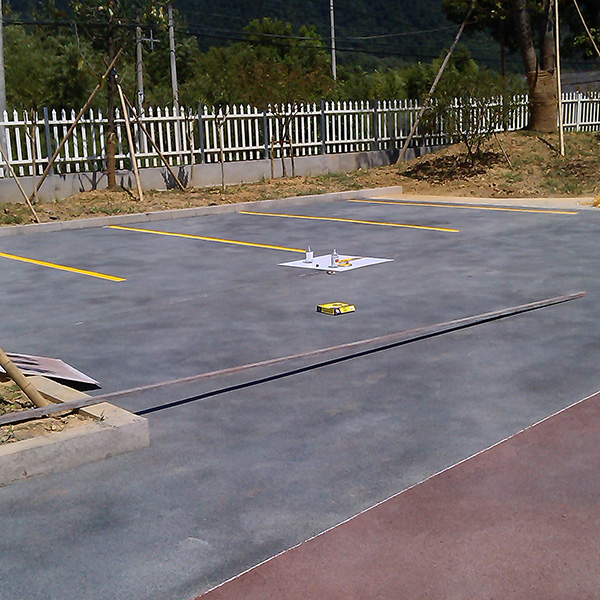

透水地坪也被稱為生態透水地坪,透水混凝土,無砂混凝土-透水混凝土產品特點,[1] 是采用骨料碎石,膠結料,添加劑,水泥,水等經過均勻攪拌,攤鋪成路面。具有比傳統混凝土更高的強度和耐久性,能滿足結構物力學性能、使用功能以及使用年限的要求;具有與自然環境的協調性,減輕對地球和生態環境的負荷,實現非再生型資源可循環性使用;具有良好的使用功能,能為人類構筑溫和、舒適、便捷的生活環境。 2、基層處理:
a、根據施工現場的條件結合圖紙及彩色透水地坪的結構進行開挖土方,放出邊線樁,對不同路段采取不同的施工方法。
b、路槽達到設計標高后,用平地機整平,刮出路拱,并預留壓實量,最后用壓路機壓實,填土壓實作業采用重型振動壓路機、按照先輕、后重的方法分層壓實,按照填土壓實密實度標準進行碾壓。壓實前進行檢查并確認填土層厚度、平整度和含水量符合要求后,才能進行碾壓。壓路機碾壓不到的地方采用小型壓實機械夯實,做到壓實均勻,沒有漏壓、死角,然后檢查壓實度,等待鋪筑級配砂石。
3.填筑流程及方法:
a. 流程:采用“三階段、四區段、八流程”施工流程組織施工。
b. 方法:采用挖掘機裝填料,自卸汽車運輸,推土機攤鋪,平地機整平,壓路機壓實,核子密度儀檢測密實度。
c. 施工:路基按平行線控制填土標高,分層進行攤鋪,松鋪厚度不大于300mm。(級配的厚度根據圖紙及設計要求而定)每層、每側填料鋪設寬度超過填層設計寬度200mm,確保修整路基邊后,路的邊緣必須要有足夠的壓實度。
4.透水地坪流程:
對各種施工機具做全面檢查,經調試證明處于性能良好狀態,機械數量足夠,施工能力配套,重要機械宜有備用設備。如:攪拌機、混凝土滾平機、運輸車、鏟車、手推車、路面切割機、平鐵锨、耙子、墩錘、手錘、鋁合金杠尺、3m直尺、水準儀、經緯儀、鋼尺、橡皮錘、小線等。
1)、 施工要點:
a、測量放線
b、應嚴格按照圖紙設計要求布設控制線和軸線;
c、開工測量:開工前測量人員首先熟悉圖紙作好交接樁工作。對甲方提供導線點和水準點加固保護,進行栓樁,并作好點標記。
d、測量資料由專人負責,并及時對基線進行復核,如有較大的變化請監理工程師認可后使用。
2)、模板支設:
根據圖紙設計要求結合現場實際條件放線支模板。使用竹膠板及鋼模板支設直路模板時,背后要用木方做背楞,確保模板內側及上表面成直線,支護鋼筋嵌入基層深度不得少于200mm,內側鋼筋嚴禁高出模板上表面,支護鋼筋間距不得大于500mm,待模板全部支完后必須重新檢查一遍模板的平整度及標高。
4、彩色透水地坪攪拌、運輸:
a. 現場攪拌站的建立
原材料的堆放按照方便上料、最節省空間為原則進行放置。攪拌機占地約20m2,水泥、石子儲備的數量至少為每天施工數量的3倍,各種助劑需有庫房存放。攪拌站占地約300 m2。
b. 現場攪拌工藝及運輸
計量:
現場設置地磅。配合比嚴格按設計要求執行,每罐計量水泥按整袋進行設計,石子用小推車稱量,各種助劑在桶類容器里進行精確計量;為了計量快捷,可在第一次稱量后在車、桶里畫上明顯標線,但每次仍須稱量。
攪拌:
將碎石、水泥和助劑放在攪拌機里進行攪拌1分鐘左右后視拌合物的工作性適當加水,直到拌合物達到要求為止。
運輸:
拌合物由工程車或手推出運至施工地點。
5、透水地坪鋪筑:
a. 基層處理:清掃基層表面,表面應無塵土、樹枝、紙屑等雜物,并在攤鋪前潤濕基層表面。
b. 布料:透水地坪攤鋪時應考慮振實預留高度。透水地坪采用人工布料時,應用鐵鍬反扣,嚴禁拋擲。透水地坪攤鋪時間長于30min或遇大風天氣時,現場混凝土要及時覆蓋塑料布,防止透水地坪水分過快散失。
c. 振搗:素色層透水地坪布料完成后,用刮杠刮平,并用平板振搗器進行振搗,振搗完成后攤鋪面層彩色透水地坪或彩色露骨料彩色透水地坪,然后刮平,對缺料的地方及時補料,并用透水地坪專用設備進行表面振搗及整平,直至與模板等高為止。
d. 表面修整:對碾壓后的路面應及時修飾彩色透水地坪的邊角,對于缺料的部位應填料修整,對于較干部位可先均勻噴灑一層水,再加料修整。
e. 彩色透水地坪露骨料時,在表面平整、密實度達到要求后對表面均勻的噴刷一遍清洗劑,然后覆蓋塑料薄膜;在噴刷完成后6—8小時(根據天氣情況而定)采用高壓水槍對表面沖洗,沖洗時注意清洗劑必須要清洗干凈但不能出現掉子等現象;
f.養護:透水地坪表面修整完畢后,應及時少量噴水并覆蓋塑料薄膜進行養護,養護周期和普通混凝土相同,養護期間應在路面周圍設置圍擋,嚴禁上人,上車。
6、路面切縫、填縫:
透水路面養護5天后開始切割伸縮縫,相關要求如下:
a. 縮縫面層間距≤6m,縫寬5-8mm,縫深貫穿至整個面層;
b. 脹縫面層間距≤12m或18m,縫寬20-30mm,縫深貫穿至整個面層;
c. 伸縮縫基層間距≤6m,縫寬20-30㎜,縫深貫穿至整個基層;
d. 與其它工作面(基礎不同)、建筑立體交接處,設置沉降縫,縫寬15-20mm,縫深貫穿混凝土,達到級配砂石層;與路緣石的交接處同樣設置橫向脹縫,透水砼澆筑前采用4㎜泡沫板對路緣石內立面進行粘貼。
e. 使用擠塑板對素色基層部分進行填充,彩色面層先采用泡沫棒填充底部,表面采用聚氨酯膠粘石子填充。
7、噴涂封閉劑:
以上所有的工序施工完畢后,采用高壓清洗機對透水地坪的表面進行清洗,表面干燥24小時后即可進行噴涂封閉劑,剛噴涂完的地面周圍應設置保護欄或醒目明示警告語,勿使行人、車輛入內,避免造成表面污染或損毀未干的封閉劑涂層;透水地坪強度符合要求后方可通行使用。
8、特殊天氣條件下的施工:
在雨季經常會遇到雨水天氣,雨天施工應做好以下的措施。
a. 準備正常一天施工面積的塑料布或彩條布。
b. 防雨篷搭設應有足夠高度,便于進行施工。
c. 攤鋪中遇到陣雨時,應立即用塑料布覆蓋尚未硬化的混凝土路面。
d. 被暴雨沖刷的路面,應盡早鏟除重鋪。
e. 降雨后再開工前,排除路面基層積水再進行施工。
